Cameroun – Construction du poste de transformation d’électricité de Nyom 2: le pointeur à 70% des travaux

Cameroun – Construction du poste de transformation d’électricité de Nyom 2: le pointeur à 70% des travaux
Le Directeur Général de la Société Nationale de Transport d’Electricité ( SONATREL) Victor MBEMI NYAKNGA a effectué, le 03 octobre dernier, une visite de travail au chantier de construction du poste haute tension de l’électricité de nyom 2 dans la ville de Yaoundé.

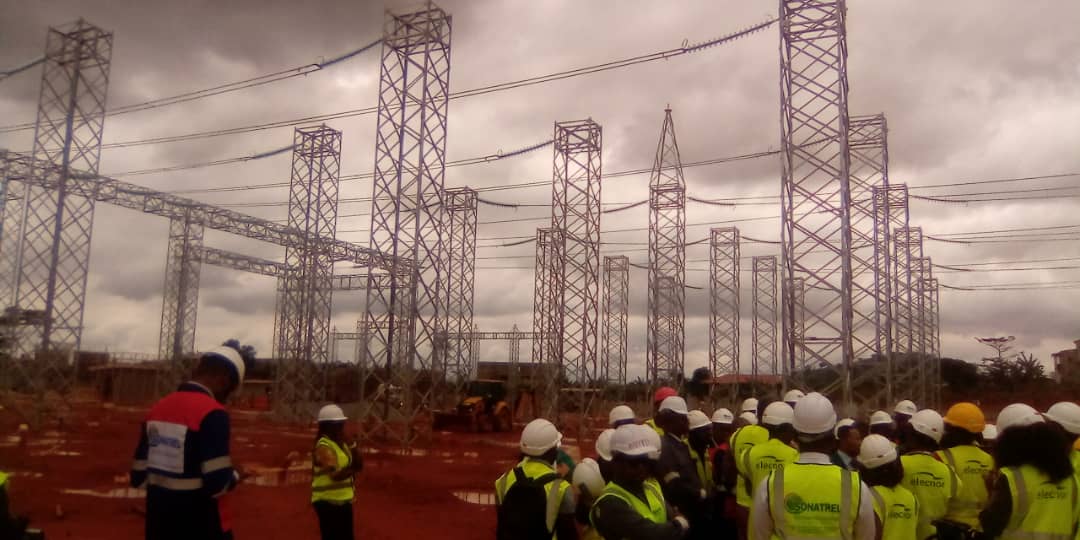

Cette visite avait pour objectif principal, contrôler la mise en place des nouveaux transformateur sur le site et puis d’évaluer l’avancement des travaux.
En effet, jusqu’à ce jour, le projet était réalisé à 55%. Mais avec l’arrivée de ces transformateurs soit quatre de 60 MVA et trois de 50 MVA, le niveau d’exécution des travaux de cet important projet est passé à environ 70 %. « La construction de ce poste permettra d’accumuler l’énergie qui viendra du barrage de Nachtigal Amont. L’énergie sera accueillie ici avant d’être distribuée sur l’ensemble du territoire national voire au-delà. Ce sera l’un des postes les plus importants, et le plus rapidement à construire au Cameroun »a déclaré le DG de la SONATREL Victor MBEMI NYAKNGA.

En rappel, le marché a été signé le 10 août 2020 et mis en vigueur le 08 septembre 2021. La fin des travaux est prévue pour le 28 février 2023 pour un coût total de 7.364.494.770 Fcfa.
La construction de ce poste se situe dans le cadre du projet de remise à niveau du réseau de transport d’électricité, poste de transformation de nyom II est construit par la Sonatrel et le concours de la banque mondiale avec l’entreprise contractante elenor.
Les travaux réalisés sur le site sont en grande partie des travaux de manutention. Le contrat est constitué de 3 principaux bordereaux parmi lesquels les études, avec un pourcentage de production de document par l’entreprise de 1074 et pour le contrôle de commande dont la fin est estimée pour la fin du mois d’octobre. Le site à ce jour a déjà reçu tous les équipements avec l’arrivée des 7 transformateurs de puissance attendus.
Les points en attente sont entre autres, les équipements de contrôle commande qui sont prévus pour la fin d’année. Toutefois, l’installation du chantier est à 95% ; le bâtiment de commande 62,7% ; les bâtiments de relayages 75% ; les bâtiments de distribution 85%. Les fondations de transformateurs de puissance sont achevées, la clôture et le portail d’accès sont en cours pour un pourcentage de 30%.
Pour ce qui est de la fondation pour les équipements, les travaux sont presque achevés. Soit 91% du taux d’avancement ; l’aménagement des plateformes 78%, le système de freinage est pratiquement à 80% ; les travaux d’assemblage des structures métalliques sont à 40%. Soit un taux global des travaux de 55,8%. Pour la sécurité, le poste de Nyom II est à 0,11% soit 04 incidents enregistrés depuis le début du chantier.
Paul POUNA
